灌鋼加固施工方法
發布日期:2017-01-23 17:23:54 瀏覽量:2144灌鋼加固法是在鋼筋混凝土梁、柱四周包以型鋼的一種加固方法。例如,在構件截面的四角沿構件通長或沿某一段設置角鋼,橫向用箍板或螺栓套箍將角鋼連接成整體,成為外包于構件的鋼構架(角鋼套箍)。外包剛架可以完全替代或部分替代原構件工作,達到加固的目的。對于矩形構件大多在構件四角包角鋼,橫向用箍板連接;對于圓形柱、煙囪等圓形構件,多用扁鋼加套箍的辦法加固。

灌鋼加固法優點是構件截面尺寸增加不多,加固后而構件承載力可大幅度提高,并且經加固后原構件混凝土受到外包鋼的約束,原柱子的承載力和延性得到改善。同時,此法還具有施工簡便,工期短等特點。缺點是施工要求較高,外露構件應進行防火、防腐處理。
本文主要結合北京地區的兩個案例對項目概況以及采用灌鋼加固的原因進行介紹。

工程概況

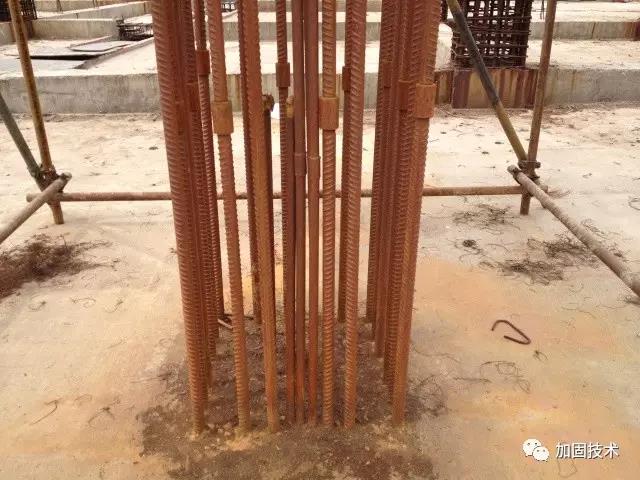

北京東三環某商業建筑,因荒廢多年導致鋼筋腐蝕,混凝土碳化嚴重,現對其進行改造加固。建筑物基本信息:建筑物始建于2009年,當時建筑物地下部分施工完畢后,未進行地上部分新建,此后一直處于閑置狀態,框架柱鋼筋銹蝕嚴重,局部因鋼筋銹蝕原因?qū)е禄炷僚蛎浢撀?。建筑物?013年5月開始改造加固,建筑面積:19767.67m2、設計使用年限:50年;主要結構類型:混凝土框架結構;建筑層數和建筑高度:地下二層,地上四層。

加固詳情

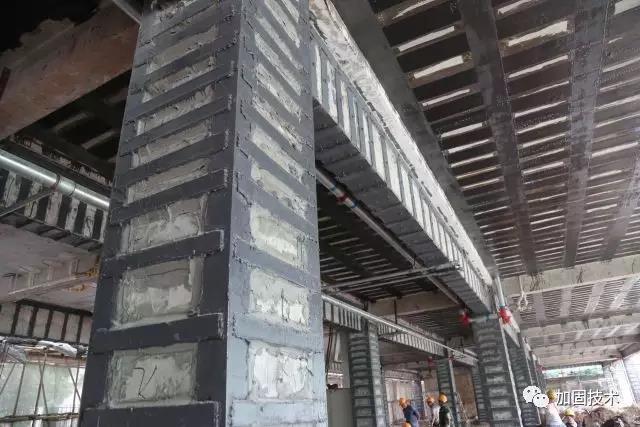

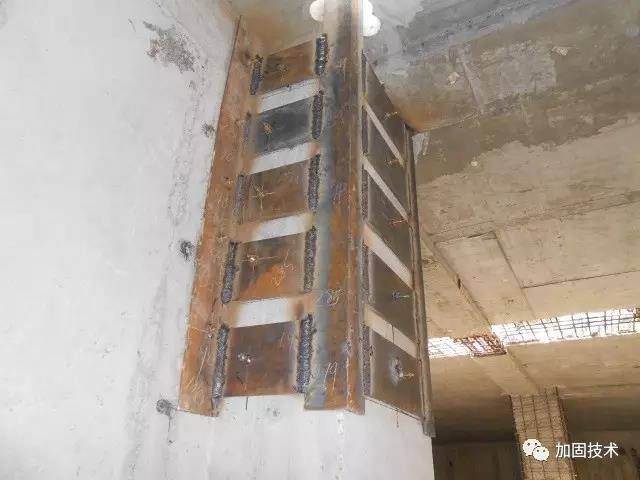

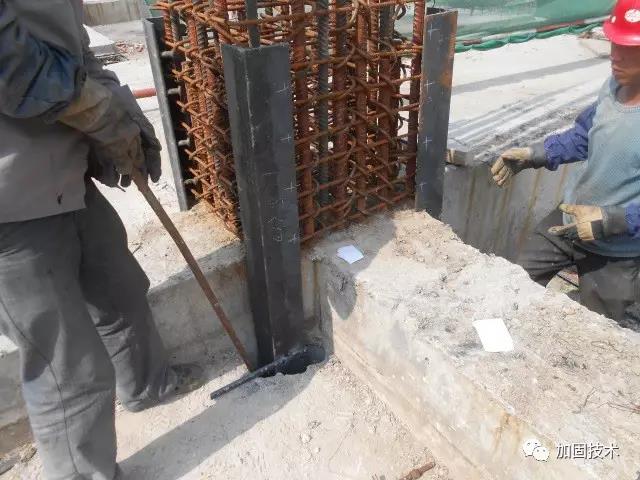

設計單位根據檢測報告結果和現場實際條件,對鋼筋銹蝕嚴重框架柱采用灌鋼方法進行加固,加固范圍為設備夾層1.00米高和地下一層框架柱上端1.85米高區域。柱子四周包裹L125*10角鋼,角鋼之間采用-4x100@200綴板進行連接,每塊綴板采用2M16化學錨栓固定,采用L125*10角鋼對柱子上部進行包裹。型鋼焊接完畢之后,用封縫膠對角鋼與綴板邊縫進行封閉并預留注膠孔,待封縫膠強度達到要求后,對角鋼與綴板灌注卡本灌鋼膠,最后對鋼材表面進行防銹和防火處理。具體施工詳圖如下

工程概況
北京市某中學為框架結構,因其服役時間較長,梁板柱等主要構件均出現不同程度破壞。該建筑物為4棟層數為4-6層框架結構,總建筑面積為23566平方米;設計使用年限為50年。

加固詳情
施工單位根據設計單位出具圖紙進行加固改造,該結構涉及改造加固方法較多,針對現澆樓板、框架梁出現的裂縫及變形病害,采用粘貼卡本碳纖維布或粘鋼加固方法進行加固。對框架柱的加固則采用卡本灌鋼膠對角鋼與綴板共同灌注加固方式,其主要目的就是有效的提高框架柱的承載能力,最后對鋼材表面進行防銹和防火處理。

施工工藝流程
灌鋼詳細施工流程可通過卡本官網或“加固技術”公眾號進行了解,本文做詳細介紹。

定位放線→鉆孔→清孔→砼打磨→鋼板裁剪→鋼板打磨與鉆孔→鋼板拼接→灌注卡本灌鋼膠→質量檢查與工程驗收

灌鋼加固技術,雖然在加固改造中屢見不鮮,但施工過程中的很多細節不容忽視,例如鋼板與混凝土基面的打磨;驗收時的合格評定等問題都應引起我們的注意。在今后的文章中,卡本將會通過推送大量圖片方式,來對灌鋼加固的施工流程、注意細節進行詳細分析,敬請期待。
